  • 题目: 未知类型

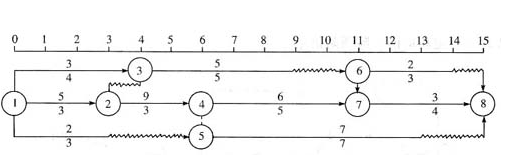

      如图所示的网络计划,箭线上面△内的数据表示该工作每天的资源需用量ri-j,箭线下面的数据为工作作业时间ti-j现假定每天可能供应的资源数量为14个单位,工作不允许中断,试进行资源有限、工期最短的优化。
