当前学科:机电工程
  • 题目: 问答题

      施工进度管理在机电工程项目中的应用【案例IH420096-5】
      1.背景
      业主就某装机容量为200万kW的火力发电站工程与施工单位签订了单价合同.在施工过程中,施工单位向业主提出如下费用应由业主支付:
      (1)职工教育经费:因该项目的汽轮机是国外进口的设备.在安装前,需要对安装操作的职工进行培训,培训经赞20万元.
      (2)研究试验费:本项目中铁路专用线的一座跨公路预应力拱桥的模型破坏性试验费80万元,改用混凝土泵送工艺斌验费12万元,合计92万元.
      (3)临时设施费:为修变电站搭建的民工临时用房5间和为业主搭建的临时办公室3间,分别为12万元和8万元,合计20万元.
      (4)施工机械迁移贽:施工吊装机械从另一工地调入本工地的费用3万元.
      (5)施工降效费:
      1)根据施工组织设计,部分项目安排在雨期施工,由于采取防雨措施,增加费用5万元.
      2)由于业主委托的另一家施工单位进行场区道路施工,影响了本施工单位正常的混凝土浇筑运输作业,业主方已审批了原计划和降效增加的工日及机械台班的数量.资料如下:
      受影响部分的工程原计划用工2200工日,实际用工2800工日,计划支出120元/工日,原计划机械台班360台班,综合台班单价为360元/工日,实际用机械台班410台班,实际支出400元/台班.
      2.问题
      (1)试分析业主耐以上各项费用是否应该支付?为什么?
      (2)本案例提到的降效支付要求,工费和机械使用费各应补偿多少?

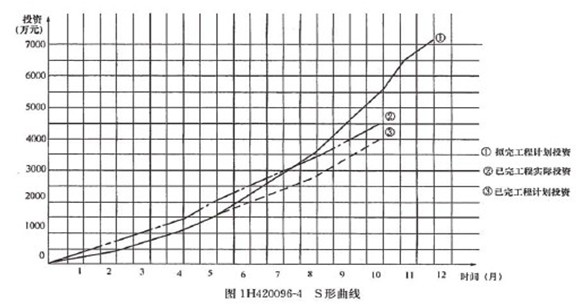

      (3)如图1H420096-4所示的S形曲线.若工作进行到第5个月底和第10个月底时,试分析:

      1)合同执行到第5个月底时的进度偏差和投资偏差;
      2)合同执行到第10个月底时的进度偏差和投资偏差.

    答案: <查看本题扣1积分>

    查看答案

    答案不对?请尝试站内搜索
