当前学科:建筑工程管理与实务
  • 题目: 题干

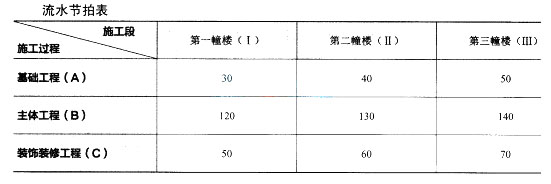

    某学校拟新建三幢学生宿舍楼,合同工期为500天。施工企业在每幢宿舍楼各个施工过程的持续时间见下表。
    工程实施中发生如下事件。
    事件一。项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
    事件二。在施工过程中,该工程因罕见的特大台风停工2天,台风给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大台风所造成的,提出下列索赔要求(以下索赔数据与实际情况相符)。
    (1)工程清理、恢复费用10万。
    (2)施工单位的机械设备重新购置和修理费用20万。
    (3)施工单位的人员伤亡善后费用32万。
    (4)工期顺延2日。

    列式计算A、B、C三个施工过程之间的流水步距分别是多少天?

    列式计算流水施工的计划工期是多少天?能否满足合同工期的要求?

    事件一中,指出专项施工方案实施中有哪些不妥之处?说明理由。

    事件二中,分别指出施工单位的索赔要求是否成立?说明理由。
