当前学科:建设工程监理案例分析(综合练习)
  • 题目: 未知题型

      建设工程监理招标与投标
      某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了合同,经总监理工程师批准的施工总进度计划如图6-1所示(时间单位:天),各项工作均按最早开始时间安排且匀速施工。

      施工过程中发生如下事件:
      事件1:合同约定开工日期前10天,施工单位向项目监理机构递交了书面申请,请求将开工推迟5天。理由是,已安装的施工起重机械通过有资质检验机构的安全验收,需要更换主要支撑部件。
      事件2:由于施工单位人员及材料组织不到位,工程开工后第33天上班时工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见表6-1。

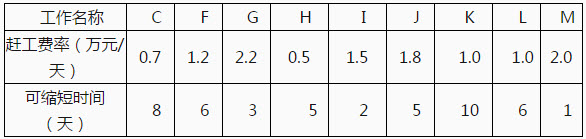

      表6-1工作的赶工费率及可缩短时间

      事件3:施工总进度计划调整后,工作L按期开工。施工合同约定,工作L需安装设备由建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机械台班费损失8万元。L工作拖延9天。施工单位向项目监理机构提出了费用补偿和工程延期申请。

    答案: <查看本题扣1积分>

    查看答案

    答案不对?请尝试站内搜索
