当前学科:民航机场工程管理与实务
题目:
简答题

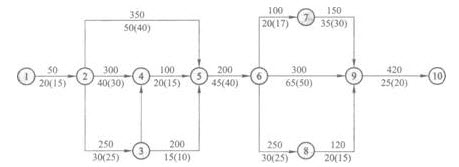

背景: 某机场工程的网络计划见下图,图中箭线之下括号外的数字为正常持续时间;括号内的数字是最短时间;箭线之上是每天的费用。当工程进行到第95天进行检查时,节点⑤之前的工作全部完成,工程耽误了15天。
问题: (1)试述赶工的对象。 (2)要在以后的时间进行赶工,使合同工期不拖期,问怎样赶工才能使增加的费用最少?
