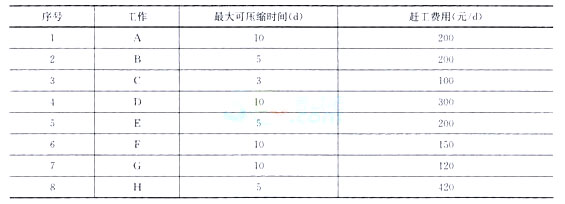

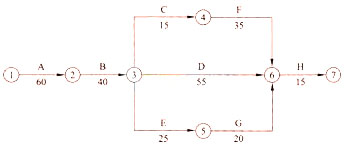

某单项工程,按如下进度计划网络图组织施工: 原计划工期是170日,在第75日进行进度检查时发现:工作A已全部完成,工作8刚刚开工。由于工作B是关键工作,所以它拖后15日,将导致总工期延长15日。为使本单项工程仍按原工期完成,必须赶工,调整原计划后本工程各工作相关参数见下表:
