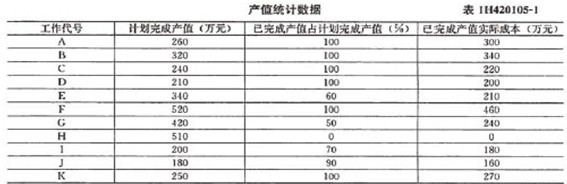

施工成本控制在机电工程项目中的应用【案例1H420105-3】 1.背景 某施工单位承接一项水泥厂安装工程项目,该施工项目于2005年2月开工,进行到第8月时,施工单位对前7个月的工作进行了统计检查,统计数据如表1H420105-1所示.
2.问题 (1)根据题中所给出的数据,求出费用偏差、进度偏差,费用绩效指数、进度绩效指数,分析该工程目前的成本和进度状况. (2)项目部可采用哪些方法控制目前的项目成本? (3)在施工项目成本控制中,最有效的方法是什么? (4)对材料成本如何控剞?
