题目:
简答题

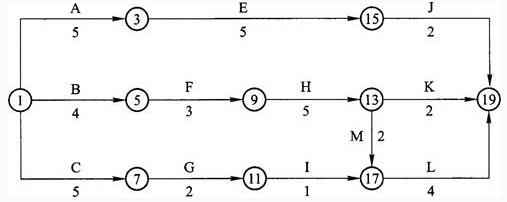

某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:
由于该工程施工工艺的要求,实际工作中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。 工作G完成后,由于建设单位变更施工图纸,使工作I停工待图2个月。但建设单位要求仍按原合同工期完工,施工单位向建设单位索赔I工作赶工费用3万元(已知工作I赶工费每月1.5万元)。 如果各项工作均按最早时间安排,起重机械在现场闲置时间为多久?并说明理由。
