当前学科:建筑工程管理与实务
  • 题目: 简答题

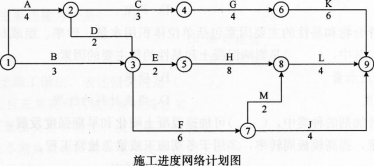

    【背景资料】 某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28500m2,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如下图所示(单位:月)。 在工程施工中发生了如下事件: 事件1:因建设单位修改设计,致使工作K停工2个月。 事件2:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。 事件3:因不可抗力原因致使工作F停工1个月。 事件4:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。 针对本案例上述各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。

      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
