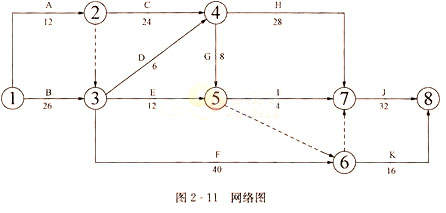

某施工单位编制的某工程网络图,如图2-11所示,网络进度计划原始方案各工作的持续时间和估计费用,见下表。

各工作持续时间和估计费用

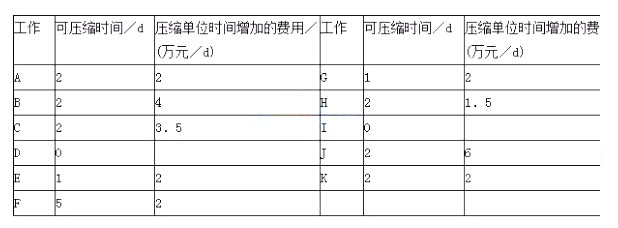

若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,见下表。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。 各工作的可压缩时间及压缩单位时间增加的费用表
