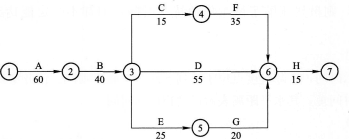

    某单项工程,按如下进度计划网络图组织施工:

    原计划工期是170d,在第75天进行的进度检查时发现:工作A已全部完成,工作B

    刚刚开工。由于工作B是关键工作,所以它拖后15d,将导致总工期延长15d完成。本工程各工作相关参数见下表:

    为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,既经济又保证整修工作能在计划的170d内完成,并列出详细调整过程。

    试计算经调整后,所需投入的赶工费用。

    重新绘制调整后的进度计划网络图,并列出关键线路(关键工作表示法)。
