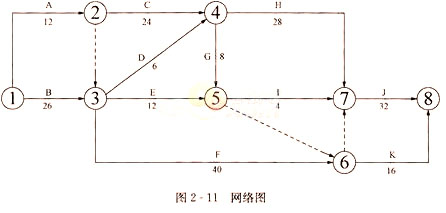

某施工单位编制的某工程网络图,如图2-11所示,网络进度计划原始方案各工作的持续时间和估计费用,见下表。

各工作持续时间和估计费用
在图2-11中,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键路线和计算工期。
若施工合同规定:工程工期93d,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。计算按网络进度计划原始方案实施时的综合费用。

若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,见下表。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。 各工作的可压缩时间及压缩单位时间增加的费用表
