当前学科:系统集成项目管理工程师(中级)
题目:
单选题

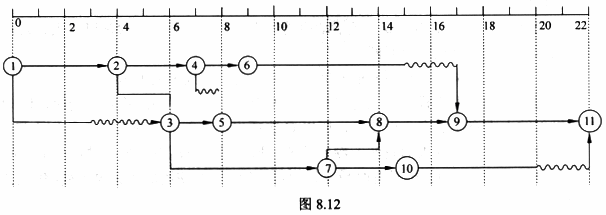

某项目的时标网络图如图8.12所示(时间单位为周),在项目实施过程中,因负责实施的工程师误操作发生了质量事故,需整顿返工,造成"工作4~6"拖后3周,受此影响,工程的总工期会拖延()周。
A
0
B
1
C
2
D
3
答案:
