当前学科:建筑工程管理与实务
题目:
题干
背景

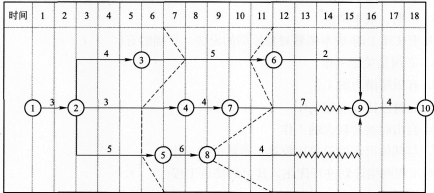

某工程双代号实标网络图如下:
假设各项工作均匀速进展,其中,工作箭线上方的数字为该工作每月完成的投资额
(单位:万元)。
根据时标网络图进度前锋线分析6月、11月底工程的实际进展情况。
根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。
试从投资角度分析6月、11月底的进度偏差及实际进展情况。
答案:
