当前学科:建设工程项目管理
题目:
简答题

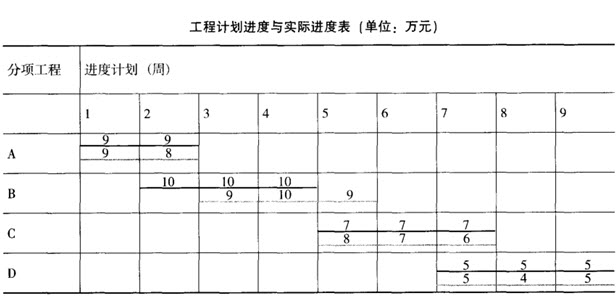

某小学工程的计划进度和实际进度如下表所示:
表中粗实线表示计划进度(进度线上方的数据为每周计划完成工作预算成本),粗虚线表示实际进度(进度线上方的数据为每周实际发生成本),假定各分项工程每周计划完成总工程量和实际完成总工程量相等,且进度均匀进展。 【问题】 1.计算每周成本数据,并将结果填入下表中。
2.分析第4周末和第7周末的成本偏差(CV)和进度偏差(SV)。 3.计算8周末的成本绩效指数(CPI)和进度绩效指数(SPI)并分析成本和进度状况。
