当前学科:建筑工程管理与实务
  • 题目: 简答题

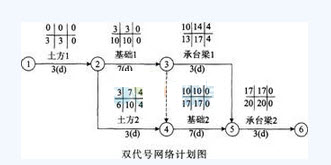

    某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示。 在工程施工中发生以下事件: 事件1:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。 事件2:承台梁1施工中,因施工用钢材未按时进场,工期延期3d。 事件3:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。 针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。

      答案: <查看本题扣1积分>

      查看答案

      答案不对?请尝试站内搜索
