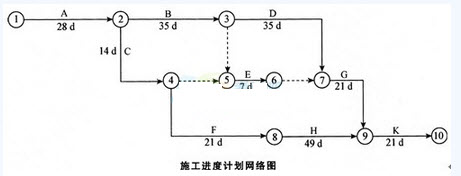

某建筑工程施工进度计划网络图如下图所示。

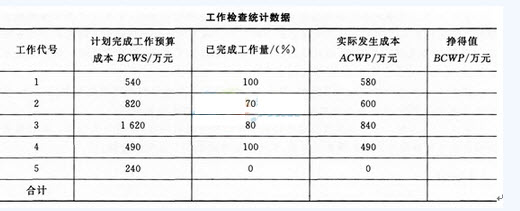

施工中发生了以下事件。 事件1:A工作因设计变更停工1Od。 事件2:B工作因施工质量问题返工,延长工期7d。 事件3:E工作因建设单位供料延期,推迟3d施工。 事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。 在施工进展到第120天后,施工项目部对第110天前的部分工作进行了统计检查。 统计数据见下表:
计算截止到第110天的合计BCWP值。
答案:
